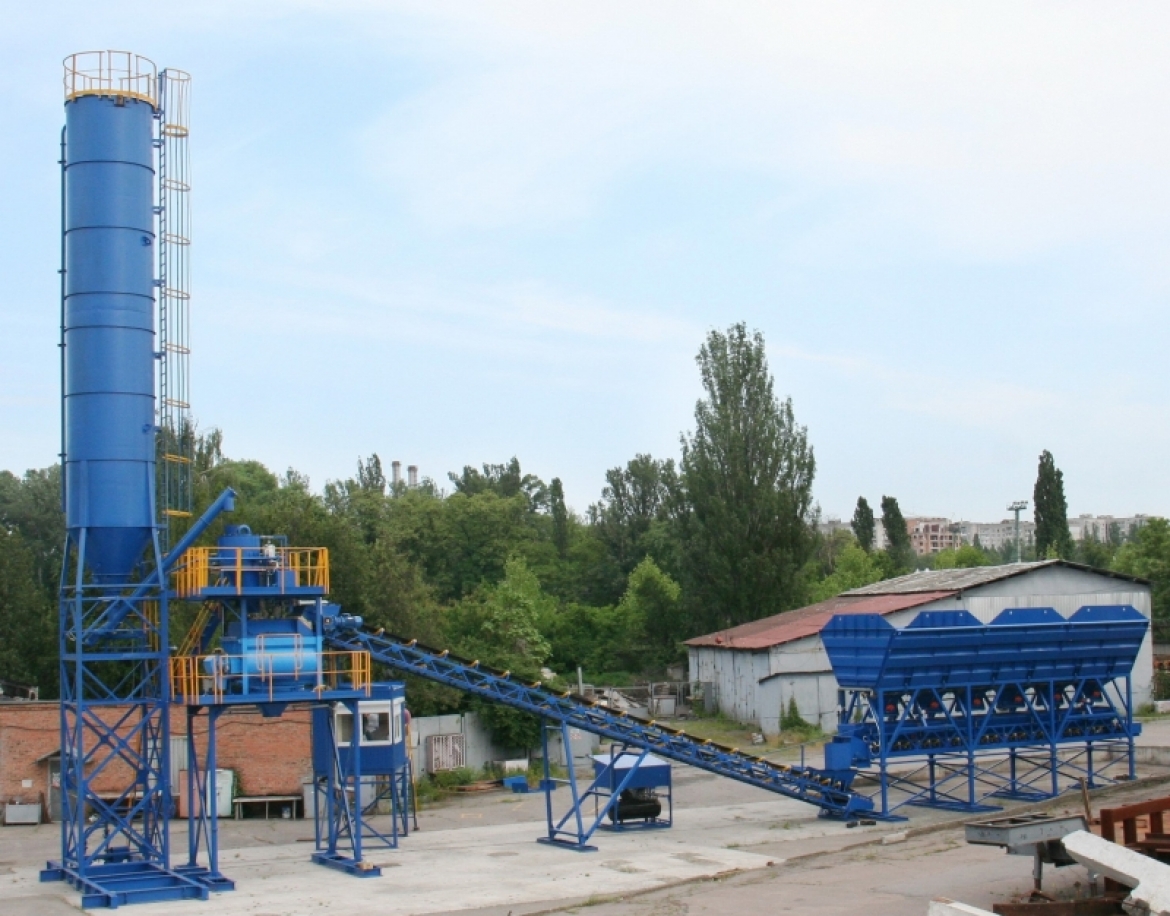

Монтаж та пусконалагодження бетонозмішувальної установки: порядок робіт, терміни та вимоги до майданчика
11.02.2026256 переглядів
Правильно організовані монтаж і пусконалагодження БСУ скорочують «час до першої партії», зменшують ризики простоїв і гарантують паспортну якість бетону. Ця стаття дає покрокове розуміння: як підготувати майданчик і інфраструктуру, у якому порядку вести будівельно-монтажні роботи, які випробування обов'язкові перед введенням в експлуатацію та від чого залежать реальні терміни запуску.
Проєктування та вибір бетонозмішувальної установки
Паспорт обладнання та продуктивність БСУ
Перед тим, як обирати бетонозмішувальні установки, фіксуємо ключові вихідні дані, щоб проєкт і постачання збігалися з очікуваннями:
- маса вузлів, габарити, допустимі навантаження;
- потрібна продуктивність та режими;
- вимоги до фундаменту та комунікацій;
- конфігурація дозаторів, тип змішувача (двохвальний/планетарний), логіка автоматизації.
Енергоспоживання, навантажувальні характеристики та підключення
Щоб уникнути вузьких місць по енергії, воді та повітрю, заздалегідь закладаємо резерви:
- сукупна встановлена потужність та пускові струми;
- вимоги до якості електропостачання (клас захисту, заземлення);
- робочі тиски у пневмосистемі та витрата повітря;
- витрати та якість води (технологічної/технічної).
Вибір модифікації (стаціонарна vs мобільна) та вимоги до інтеграції з автоматизованою системою управління (АСУ)
Підбираємо формат установки під завдання та цифровий контур управління:
- Стаціонарна БСУ – максимум продуктивності та складської логістики.
- Мобільна/модульна – швидкий запуск поруч з об’єктом та зменшення ризиків доставки суміші.
- сумісність з АСУ/SCADA (протоколи, тензоканали, архів, віддалений доступ).
Вимоги до майданчика та інфраструктури для монтажу БСУ
Геотехнічні параметри та підготовка основи
Основа повинна витримувати статичні та динамічні навантаження змішувача та силосів:
- інженерно-геологічні дослідження, рівень ґрунтових вод;
- вирізання слабких шарів, ущільнення, подушка, гідроізоляція;
- контроль відміток та площинності під закладні та анкери.
Транспортні підходи та логістика матеріалів
Логістика на майданчику впливає на швидкість та безпеку:
- радіуси розвороту для цементовозів та самоскидів;
- несуча здатність покриття та ухили;
- розділення потоків сировини та готової суміші;
- зони розвантаження/завантаження з освітленням та розміткою.
Підведення інженерних комунікацій: електрика, вода, повітря
Надійність комунікацій – основа стабільного циклу:
- електропостачання: окремий ввод, РУ, (за потреби) компенсація реактивної потужності;
- водопостачання/водовідведення: стабільний напір, дощоприймальні системи;
- пневмосистема: осушення, фільтрація, резерв по продуктивності компресора.
Промислова безпека, нормативи та допуски
До початку монтажу переконуємось у виконанні вимог охорони праці:
- огородження, ЗІЗ, сигнальна розмітка;
- заземлення, блискавкозахист;
- доступ до висоти по майданчикам/сходах з огородженням.
Фундамент та будівельно-монтажні роботи під БСУ
Розрахунок навантажень та армування фундаменту
Фундамент проєктуємо під реальні навантаження та вібрації:
- розрахунок під змішувач, силоси, конвеєри;
- закладні деталі та анкери;
- шви та захисні шари за проєктом.
Влаштування основи з урахуванням вібрацій змішувача
Віброізоляція та допуски по рівності впливають на ресурс вузлів:
- контроль площинності та відміток;
- усунення «скруток» та перекосів опор;
- застосування віброізоляторів за проєктом.
Контроль відхилень та відповідність проєктної документації
До поставки металоконструкцій фіксуємо готовність фундаменту:
- геодезична зйомка;
- винесення осей;
- акти прихованих робіт.
Монтаж обладнання БСУ: послідовність та контроль якості
Розвантаження та збірка металоконструкцій, контроль геометрії
Дотримуємось послідовності та контролюємо геометрію:
- вхідний контроль комплектності та стану;
- збірка стійок, майданчиків, сходів, галерей;
- перевірка діагоналей та вертикалей.
Установка змішувача, силосів, дозаторів та транспортерів
Критичні вузли та агрегати встановлюються по осях та з дотриманням допусків:
- змішувач – на вирівняні опори, з контролем соосності;
- силоси – на анкери, з монтажем фільтрів, рівнемірів, клапанів;
- дозатори/конвеєри – з налаштуванням натягу та захистів.
Монтаж КІПіА, АСУ та контроль датчиків
Цифровий контур повинен бути стабільним та захищеним від перешкод:
- прокладка та маркування кабельних трас;
- підключення тензодатчиків, датчиків рівня/потоку/тиску;
- заземлення та екранування сигнальних ліній.
Підключення інженерних комунікацій та перевірка герметичності
Після збірки проводимо опресовки та перевіряємо відсутність витоків:
- гідравлічні, пневматичні, водяні контури – за схемою;
- злив конденсату, налаштування фільтрів та осушення.
Пусконалагодження БСУ та введення в експлуатацію
Холодні випробування вузлів та механізмів
Спочатку перевіряємо механіку та захист без матеріалу:
- холості прогони конвеєрів та шнеків;
- напрямки обертання, аварійні кнопки, кінцевики;
- тест захистів та блокувань.
Калібрування дозаторів та контроль точності дозування
Точність дозування задає якість суміші з першої партії:
- вагові дозатори цементу/інертних – еталонні вантажі;
- вода – за об’ємом та щільністю;
- добавки – за витратомірами/вагами;
- протоколювання результатів та допусків.
Налаштування АСУ/SCADA та інтеграція з виробничим процесом
Автоматизація зменшує людський фактор та фіксує історію:
- введення рецептур, допусків, інтеграція з лабораторією;
- корекція води за онлайн-вологістю піску;
- перевірка аварійних сценаріїв «стоп-заміс».
Гарячі випробування, перевірка паспортної продуктивності та контроль якості бетону
Фінальний етап підтверджує паспортну продуктивність:
- пробні заміси за типовими рецептами;
- перевірка однорідності, укладаності, температури;
- налаштування часу змішування та черговості завантаження.
Терміни монтажу та пусконалагодження БСУ
Розрахунок тривалості по етапах
Орієнтовні терміни залежать від масштабу та комплектації, але логіка єдина:
- Підготовка майданчика та фундамент: 2–6 тижнів.
- Поставка/розвантаження/збірка металоконструкцій: 1–3 тижні.
- Монтаж вузлів та комунікацій: 1–2 тижні.
- ПНР (калібрування, холодні/гарячі випробування): 1–2 тижні.
|
Етап |
Основні роботи |
Вхідні умови / інфраструктура |
Вихід / результат |
Орієнтовна тривалість |
|
Підготовка майданчика та фундамент |
Геодослідження, вирізання слабких шарів, подушка, армування, бетонування, гідроізоляція, геодезія |
Проєкт фундаменту, допуски по площинності та відмітках, доступ техніки, дощоприймальні системи |
Прийнятий фундамент з актами прихованих робіт та геодезією |
2–6 тижнів |
|
Поставка, розвантаження та збірка металоконструкцій |
Вхідний контроль, збірка стійок, майданчиків, галерей, контроль геометрії |
Повна комплектація, вантажопідйомна техніка, складська зона |
Змонтований каркас з допусками по осях та вертикалях |
1–3 тижні |
|
Монтаж вузлів та комунікацій |
Встановлення змішувача, силосів, дозаторів, конвеєрів; КІПіА/АСУ; електрика, вода, повітря; опресовки |
Підведені комунікації, марковані кабельні траси, ЗІП |
Повний монтаж, герметичність контурів, готовність до ПНР |
1–2 тижні |
|
ПНР: «холодні» випробування та калібрування |
Холості прогони, перевірка захистів, калібрування ваг/витратомірів, налаштування рецептур, архівів та допусків |
Еталонні вантажі, методики калібрування, доступ до SCADA/PLC |
Підтверджена точність дозування та логіка автоматики |
3–7 днів |
|
ПНР: «гарячі» випробування та введення |
Пробні заміси, перевірка продуктивності, якості суміші, фінальне коригування часу змішування та черговості завантаження |
Лабораторний контроль, сировина за паспортом, змінна бригада |
Акт введення, підтверджена паспортна продуктивність |
3–7 днів |
Вплив проєктування, майданчика та постачання обладнання на терміни
Головні ризики зміщення графіка зазвичай лежать поза монтажною бригадою:
- готовність майданчика та фундаменту;
- повнота постачання (вузли, ЗІП, кабелі, фільтри, датчики);
- погодні умови та доступ техніки;
- оперативність погоджень та технагляду.
Економічні та експлуатаційні аспекти запуску БСУ
Запуск – частина повної вартості володіння (TCO), а грамотний старт швидко окупається:
- витрати на фундамент, СМР, підведення комунікацій;
- стартовий ЗІП, витратні матеріали, навчання персоналу;
- зниження браку, прискорення виходу на проєктну продуктивність.
Типові помилки при монтажі та як їх уникнути
Повторювані помилки та робочі рішення для їх запобігання:
- фундамент/геометрія: неплощинність, недозакріплені анкери → геодезія та поетапна прийомка;
- комунікації: «слабка» пневмосистема, без осушення, нестабільне живлення → розрахунок резервів, фільтри/осушувачі, стабілізація;
- АСУ/SCADA: змішані датчики, погане екранування, відсутні допуски → єдині протоколи, маркування, тест аварій;
- відхилення від проєкту: довільні зміни трас/вузлів → авторський нагляд, виконавча документація.
Висновок
Дотримання проєктної документації, готовність майданчика та грамотне налаштування АСУ/SCADA забезпечують надійний та швидкий введення БСУ в експлуатацію. Чітка послідовність робіт, калібрування дозаторів та перевірка захистів скорочують терміни запуску та мінімізують ризики простоїв.
Потрібні календарний план, список робіт та специфікація під ваш майданчик – зв’яжіться з менеджерами «Кредмаш»: підготуємо рішення під ключ, розрахуємо терміни та забезпечимо запуск до паспортної продуктивності.
опублікувати в соц мережах
Блог
дивитись все
Комплексний підхід до постачання БЗУ: чому «установка під ключ» знижує ризики та витрати замовника
02.03.2026166 переглядів
детальніше
Особливості роботи БЗУ при нестабільному завантаженні та змінних обсягах виробництва
02.03.2026153 переглядів
детальнішезнайти дилера у своєму регіоні
коментарі
